充分的前期准备是保证正常施工生产的前提,同时也是确保施工质量的基础。技术准备主要包括:

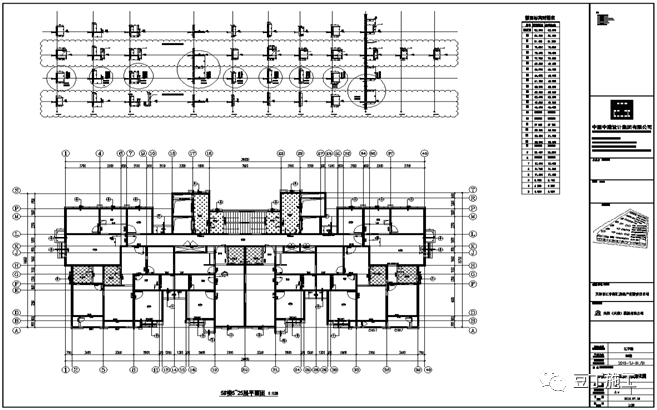

1、铝模结构图纸深化(包括门窗过梁下挂,部分二次构件一次性浇筑,门窗拉片压槽,水电压槽,水电洞口预留);

包括墙身板、楼面板(含龙骨)、梁底板和梁侧板。铝模的主要构配件尺寸一般定型化,方便周转。墙模销钉孔距为300mm,两端适当加密;楼板和梁板销钉孔距一般为100mm。

C槽:主要起承载、传递的作用,其形式有多重,用途广泛。C槽销钉孔距一般为100mm。
角铝:主要起连接作用,用于梁底阳角用于侧板底板的连接和剪力墙阳角用于连接墙板。角铝销钉孔距为50mm。

梁支撑:与支撑立杆一起传递荷载,用销钉销片与梁底板相连接。梁支撑必须待结构达到相应强度后才能拆除;(施工时支撑配3层,墙、梁板配一层)
楼板(飘台)支撑:与支撑立杆一起传递楼板(飘台)荷载,用销钉销片与龙骨(楼面板)连接,楼板(飘台)支撑必须待结构达到相应强度后方能拆除;斜撑:用于固定墙模,可调节墙模水平位置以及垂直度。
铝模板拼装实行定人定岗制度。每个单元每个户型必须配备3~4个安装人员,公区(楼梯间、电梯间)配备2~3个人负责拼装。首层拼装时,模板需按户型按类别(墙柱、梁板)分别堆放,堆放地点为地下室顶板或者商业屋面,注意不要超过结构可承受荷载。

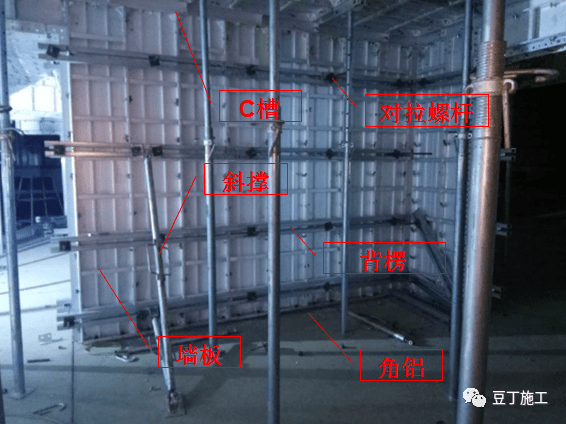

1、墙柱铝模由定型墙板模(内墙模板和外墙内模底部设60*40角铝,外墙外侧模板顶部设K板)、背楞、对拉螺杆和斜撑组成;
2、底部角铝与墙板模采用螺栓连接,墙板模之间、墙板模与K板之间采用销钉连接,销钉间距300mm;

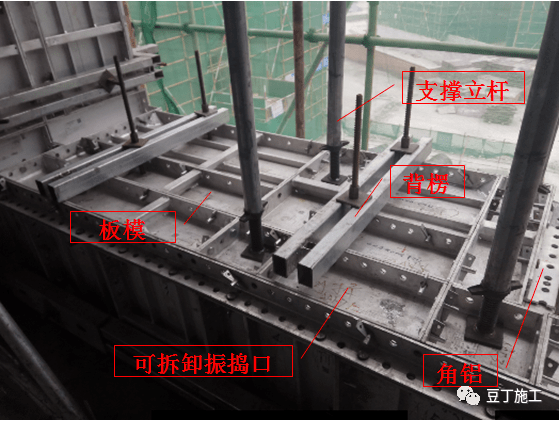

2、下飘窗板采用全封闭拼装工艺,上部预留可拆卸振捣口。浇筑砼时振捣口处的模板先不安装,待砼振捣后,将振捣口处的盖板安装并加固背楞;
4、销钉布置原则:板模四角、角铝、C槽两端部均需设置销钉、中部销钉间距不宜大于300mm。

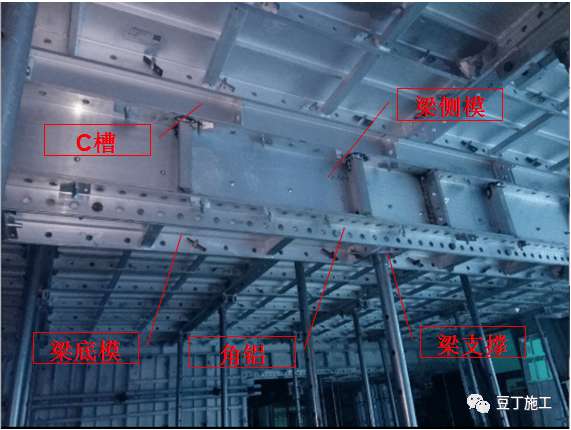

1、梁模由定型梁底模、角铝、定型梁侧模和梁支撑组成,梁支撑下设支撑杆,支撑杆间距≤1200mm;
3、销钉布置原则:模板(角铝、C槽)两端部均需设置销钉、中部销钉间距不大于300mm;

3、销钉布置原则:模板(C槽)两端部均需设置销钉,中部销钉间距不大于300mm;

2、楼梯铝模采用全封闭拼装工艺,拼装时随相邻墙模一块拼装(采用特殊C槽连接)。踏步盖板需留设振捣口;
安装楼板模板前需对梁间距进行检查,要求尺寸偏差≤3mm,否则需要对梁进行调整。

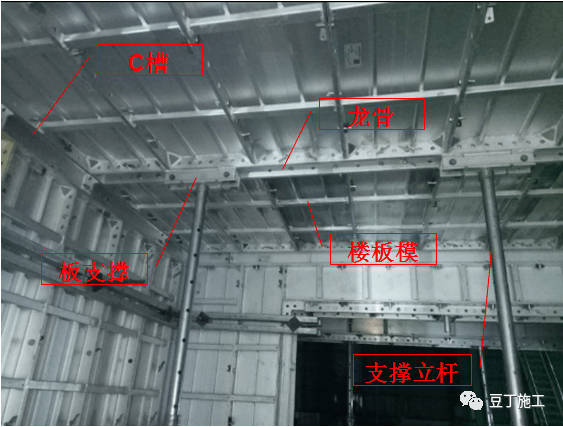

楼板拼装顺序(其中一种方式):楼板C槽→楼板角部第一块楼板模板→楼板龙骨拼装(同梁底模)→第二块楼板模板→楼板龙骨拼装(循环)→补齐剩余楼板模板。
楼板模板拼装过程中需检查预留洞口(包括放线孔、传料口、泵管孔、布料机孔以及水电预留预埋洞口等)的位置是否正确。
剪力墙柱主要监测垂直度、平整度和水平位移。采用红外线扫平仪和卷尺进行监测检查。必须由工长带着工人一起检查。
在楼面混凝土强度达到规范要求后(满足踩在楼面不留脚印)进行预留洞口及降板位置模板的拆除。拆除时不得破坏阳角位置混凝土,不得用蛮力乱敲乱撬。

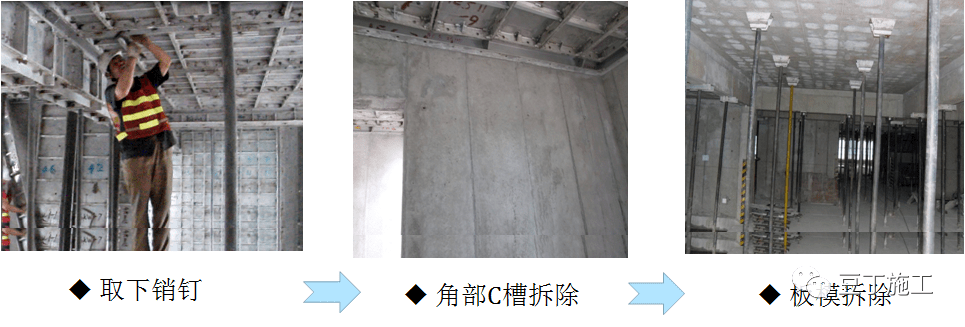

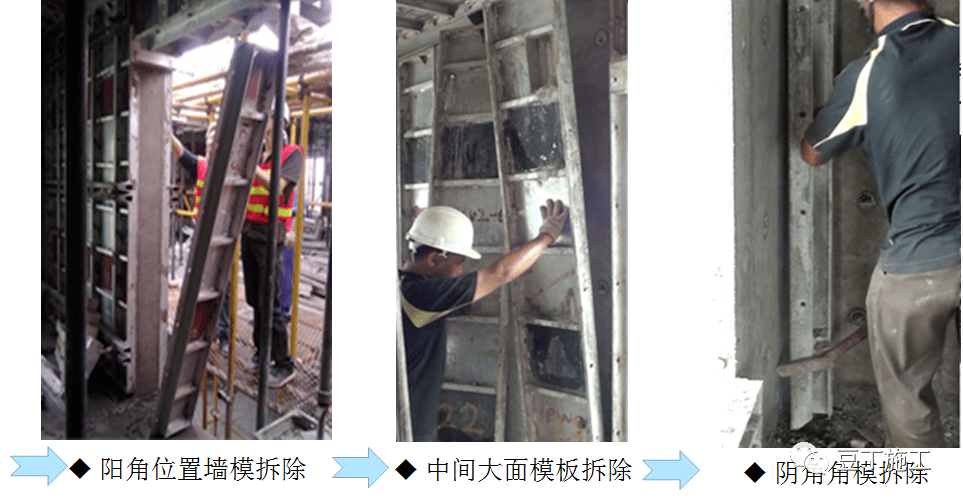

墙柱模板拆除可与降板位置模板同时进行,先取下销钉,用专用拆模工具先稍微撬松整墙模板,然后从阳角位置开始按顺序拆除墙身模板。


墙柱阴角处通过C槽连接,墙身模板拆完后,拆除阴角处C槽及与C槽连接的梁底模板,然后依次拆除其余的C槽及梁底模板。

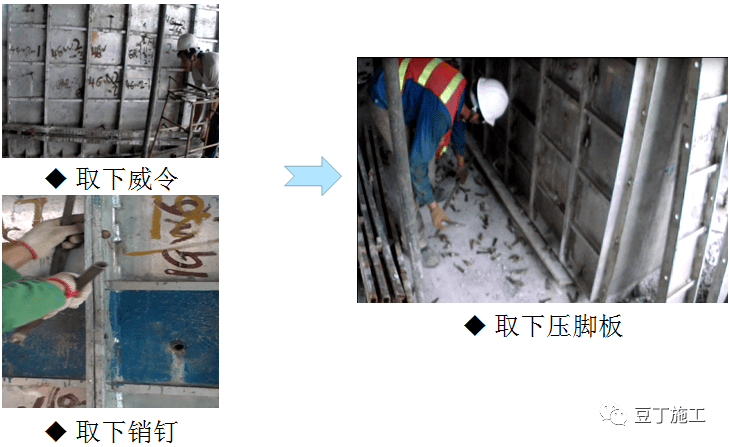

梁侧模与墙柱模板拆除后进行板底C槽及板模的拆除,先拆除C槽与该位置的板模,再一次拆除其余的板模。板模拆除时应注意施工安全且保护好模板,不得使拆除的模板自由掉落。

混凝土达到龄期后进行撑杆的拆除,撑杆拆除只要用锤子敲松撑杆的可调节底座,然后取下撑杆即可。
